福島核電站1號機組廠房外罩開始搭建計劃9月完成
www.fjnet.cn?2011-06-28 16:49? ?來源:中國新聞網
我來說兩句

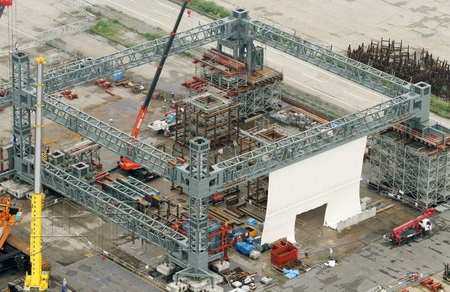

圖為福島縣磐城市東電相關設施內預先組裝的1號機組外罩部件。攝于28日上午。(共同社)
中新網6月28日電 據日本共同社報道,為防止放射性物質的擴散,東京電力公司28日開始著手搭建福島第一核電站1號機組反應堆廠房外罩。外罩由聚酯材料制成的薄布屋頂和墻包覆鋼筋結構而成,具有抗震和抵御每秒25米強風的能力,計劃在9月底前搭建完畢。
1號機組因氫氣爆炸廠房嚴重受損。含有放射性物質的水蒸氣和粉塵通過屋頂和墻壁上的漏洞四處飛散,雨水進入廠房后可能會形成新的污水。
為了減少作業(yè)人員受到的輻射,東電已在福島縣磐城市的相關設施內預先組裝了約60份部件,將于7月1日運往福島第一核電站,通過大型吊車將其組裝嵌入。該外罩南北長約47米,東西寬約42米,高約54米。
